当前,随着建筑行业的深化发展,人们对其防水性能的要求也在不断提高。预制装配式建筑的外墙防水构造的施工是建筑外墙的重要施工技术,必须要引起足够的重视。
一、预制混凝土绝热夹芯板水平缝防水施工
1.防水构造

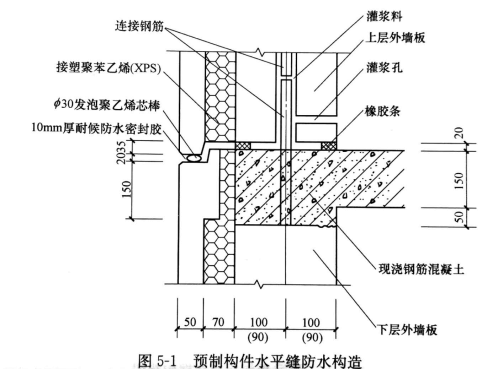

在预制外墙板侧面设置企口,切断毛细水通路,利用水的重力作用排除雨水(图5-1)。
2.工艺流程
材料准备→基层处理→界面剂涂刷施工→结构胶施工→验收。
3.操作要点
(1)材料准备
使用密封材料嵌入板缝,阻止雨水浸入。建筑密封胶使用年限应不小于15年。
(2)基层处理
结构胶施工前需对外墙缝隙进行清理,去除缝内污染、杂物,修补缝隙边缘磕碰,预制外墙板与板平整度修理,缝隙宽度应在1.5~50px之间。
(3)底涂施工
甚层处理完成后,为加强结构胶与外墙结构的粘结力,先进行底
涂施工,底涂材刻为聚氨酯树脂合成橡胶,颜色为蛋黄透明液体。将结构胶与外墙结构接触面涂刷均匀,在底涂除刷后0.5~5h内进行结构胶施工,若超过此时间需重新涂刷。
(4)结构胶施工
1)胶枪填充
搅拌好的密封胶使用刮刀和吸入式胶枪进行填充。注意填充的时候不可以混人空气。
2)缝隙填充
充分加压使得密封胶到达施工缝隙的深部(即隔离材料的地方)的同时,保持一定的速度进行填充。
3)交叉缝隙
交叉缝隙以及边缘地区特别要注意,填充的时候要尽量做到不出现气泡。
4)平整密实处理
接缝施胶完毕后,用刮刀挤压接缝做平正密实处理。首先沿着胶枪填充方向以及反方向用刮刀按压一次,然后再往回压。如果要将胶枪中的材料取出来再使用,一定要保证里面没有掺杂灰尘等异物
二、预制外墙竖向拼缝导水施工
1.构造防水
设空腔构造,使垂直缝防水材料内侧形成上下贯通的透气孔,并在顶层女儿墙设透气管,每三层外墙缝十字交叉处设置排水管引出空腔内积水。
2.施工工艺
材料准备→基层处理→排水管安装→结构胶封堵→验收。
3.操作要点
(1)排水管安装基本情况
排水管采用黑色,与外墙结构胶颜色一致,长度125px,内径25px,排水管安装角度与水平夹角在20°以上,深入缝隙4.125px,外露O12.5px。
(2)排水管内部安装
排水管安装前,将竖向缝隙内灌入结构胶,用刮刀将竖向缝隙刮成半U型槽,使得内部形成空腔,便于排出积水。
(3)排水管外部安装情况
外部用结构胶封堵,排水管伸出外墙板缝12.5px。
综上所述,进行预制装配式建筑外墙的防水施工要做好每一个部位的防水处理,保证细节部位的防水性,提高建筑的使用性能。
